Si la resistencia de tu bloque te la dice otro, estás produciendo a ciegas: el laboratorio mínimo de una planta

2026-10-19 · 17 min de lectura

En este artículo

Casi todas las plantas pequeñas tienen alguna forma de control. Un operario con buen ojo, la pelota de mezcla en la mano, algún bloque que se manda a romper cuando un cliente lo pide. Lo que casi ninguna tiene es un laboratorio pensado como herramienta de producción: un rincón con unos pocos equipos, una rutina escrita y un cuaderno donde los números se van juntando.

Este artículo va de ese rincón. Qué ensayos hacen falta para producir bien todos los días, qué equipo pide cada uno, en qué orden conviene comprarlo y qué tiene sentido mandar a un laboratorio de fuera. Está escrito para quien está montando una planta y para quien ya produce sin control y quiere empezar por algún lado.

Varios ensayos de esta lista ya tienen su propio artículo en el sitio, y aquí no se repiten: se dice para qué sirven en el conjunto y se enlaza al que los trata a fondo.

1. Dos laboratorios con dos trabajos distintos

Antes de comprar nada conviene separar dos preguntas que se suelen mezclar:

El laboratorio de planta contesta la primera; el laboratorio externo, la segunda. Una planta que solo tiene el externo se entera tarde: cuando el informe dice que el lote salió bajo, ese lote ya está en estibas, y los diez siguientes también. Una planta que solo tiene el propio no puede demostrar nada a nadie. Se necesitan los dos, y cada uno hace lo que el otro no puede.

De esa separación sale todo lo demás del artículo. Lo que se mide todos los días se hace en casa. Lo que se mide pocas veces, lo que pide equipo caro que casi no se usaría o lo que tiene que valer ante terceros se manda a hacer fuera.

2. Los ensayos que hacen falta

Son dos grupos: los que miran lo que entra a la mezcladora y los que miran lo que sale de la máquina.

Lo que entra: los agregados y la mezcla.

Lo que sale: la pieza.

3. La matriz: cada ensayo, su equipo, su frecuencia y dónde se hace

EnsayoEquipoFrecuencia sugerida¿En casa o fuera?
Humedad de agregadosBalanza, horno o fuente de calor, recipientesAl arrancar el turno y cada vez que cambie el acopio o lluevaEn casa
Humedad de la mezclaEl mismo equipo, o la sonda si la hayVarias veces por turno, y siempre que la máquina «cambie»En casa
GranulometríaJuego de tamices, balanza, hornoUna vez por semana por arena, y con cada proveedor o frente nuevoEn casa
Pasa-200 por lavadoTamiz No. 200, balanza, hornoCon la granulometríaEn casa
Equivalente de arenaCilindro graduado, solución, irrigadorCon cada fuente nueva, y una vez al mes por arenaEn casa (o fuera, si son pocas veces al año)
Peso de la pieza frescaBalanza de plataformaVarias piezas por hora, de cavidades distintasEn casa
DimensionesCalibrador o pie de rey, regla metálicaCada turno, y al montar un moldeEn casa
AbsorciónBalanza, horno, tanque de inmersiónPor loteEn casa
Compresión (y flexotracción o tracción indirecta en adoquín)Prensa de ensayo, material de refrentado, termohigrómetroPor lote, con el número de piezas que fija tu normaEn casa para el control; fuera para el certificado
Impurezas orgánicas, densidad y absorción del agregado, azul de metilenoEquipo de laboratorio que casi no usaríasCon cada fuente nueva, y una o dos veces al añoFuera
Certificado de conformidad del loteLaboratorio acreditadoCuando lo pida el cliente, la obra o la licitaciónFuera
Verificación de la prensa y de los instrumentosPatrones del laboratorio de metrologíaPrensa cada 12 meses; calibradores una vez al añoFuera

Las frecuencias de la tabla son un punto de partida razonable, no una norma. La que manda es la de tu proceso: si tu arena cambia cada vez que llueve, la humedad se mide más; si llevas meses con la misma cantera y la granulometría no se mueve, la puedes espaciar. Lo que no se negocia es el muestreo por lote que pide la norma de tu país para declarar que un lote cumple.

4. El equipo, en el orden en que conviene comprarlo

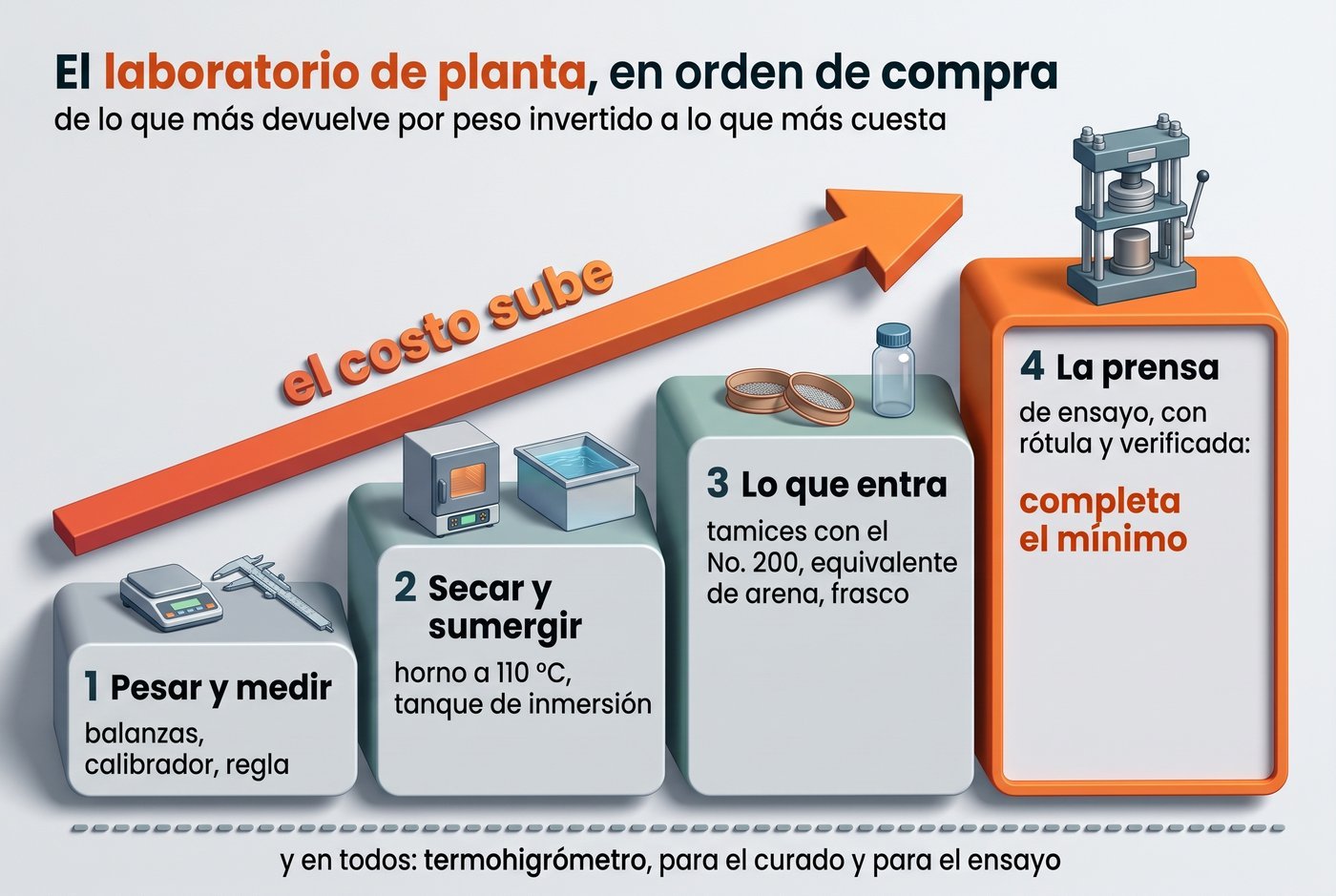

Escalera de cuatro peldaños con el orden de compra del laboratorio de una planta. Primero, balanzas, calibrador y regla, para pesar y medir la pieza. Segundo, horno y tanque de inmersión, para la humedad y la absorción. Tercero, tamices y el equipo de equivalente de arena, para el material que entra. Cuarto, la prensa de ensayo, que es la compra más grande y completa el mínimo. Al lado, una flecha indica que el costo sube con cada peldaño

No encontramos una fuente fiable de precios de equipos en la región: lo que circula son precios de origen, sin flete, sin calibración y sin certificado, que no sirven para presupuestar. Así que lo que sigue es un orden de prioridad y un costo relativo, no una lista de precios. Pide cotización local de cada cosa, con la verificación incluida.

Primer peldaño: pesar y medir. Es lo más barato y lo que más devuelve.

Segundo peldaño: secar y sumergir.

Tercer peldaño: mirar el material que entra.

Cuarto peldaño: la prensa. Es la compra más grande y es parte del mínimo, no un lujo para cuando la planta crezca. La razón está en la sección siguiente.

Y, cruzando los cuatro peldaños, un termohigrómetro: el aparato que mide temperatura y humedad del aire. Sirve para el curado, y también para el propio ensayo, porque las normas de ensayo piden que la pieza descanse un par de días antes de romperse, en aire de temperatura y humedad controladas. Sin termohigrómetro no puedes demostrar que lo hiciste.

5. La prensa: por qué va en casa y qué exigirle

Hay un consejo muy repetido: «la compresión, mándala a hacer fuera». Para el certificado, es correcto. Para producir, no alcanza. La resistencia es el número que decide cuánto cemento pones, y si cada respuesta tarda una semana, cada ajuste de mezcla tarda una semana más en confirmarse. Con prensa propia rompes a la edad que te sirva para decidir, todas las veces que haga falta, y ves la dispersión de tu producción, que es la que de verdad te obliga a gastar cemento de más. En Brasil, el programa de apoyo a pequeñas empresas lo da por hecho: su consultoría para montar el laboratorio de una fábrica de bloques incluye, en la lista de equipos, la prensa hidráulica junto a balanzas y calibradores.

Lo que sí hay que hacer es comprar la prensa correcta. Cinco cosas.

La capacidad se elige por la pieza más grande y más fuerte que vas a romper. La cuenta es simple: carga = área de la pieza × resistencia. En un caso hipotético, un bloque de 14 × 39 cm tiene 546 cm² de área bruta; si da 15 MPa, rompe con unos 820 kN. Un bloque de 19 × 39 cm, con la misma resistencia, rompe con unos 1.100 kN, y si da 20 MPa, con casi 1.500. Una prensa de 1.000 kN se queda corta para un bloque estructural de 19 cm que salga bueno. Haz la cuenta con tus piezas y deja holgura: una prensa que trabaja siempre cerca de su tope sufre y mide peor.

Si rompes adoquines a flexión, la carga es otra escala. Supongamos un adoquín de 80 mm, con la luz habitual entre apoyos y un módulo de rotura de 5 MPa: rompe con unos 12 kN; uno de 60 mm, con unos 7 kN. Es del orden de cien veces menos que un bloque. La exactitud que se le pide a una prensa vale solo dentro del rango en que se verificó, y en una máquina pensada para 1.500 kN esa zona baja suele quedar fuera. Si tu norma de adoquín es de flexotracción, pide la prensa con un segundo rango o una celda para cargas bajas, y que la verificación cubra ese rango.

Una prensa de taller no es una máquina de ensayo. En ferreterías industriales se venden prensas hidráulicas de 100 toneladas por una fracción del precio de una de laboratorio. No sirven: no tienen el plato superior con rótula que se acomoda a la pieza, ni un indicador de carga que se pueda verificar, ni control de la velocidad de carga. Un manómetro de taller da un número, pero no da una resistencia.

Los platos tienen que cubrir la pieza sin doblarse. Es un error que se ve en planta más de lo que se cree: el bloque se rompe en la prensa de cilindros de concreto, con su plato de unos 15 cm y una placa delgada encima para que alcance a cubrir los 39 cm de la pieza. La placa se dobla sin que se note, carga el centro del bloque más que sus extremos y la pieza falla antes de tiempo. El resultado sale por debajo de la resistencia real, y la decisión que se toma con él —subir el cemento— sale cara. La ASTM C140 y las normas que la siguen piden una sola placa de acero endurecido, plana, que cubra toda la pieza y tan gruesa como la distancia del borde de la rótula a la esquina más lejana del bloque; apilar placas delgadas no la reemplaza. Si tu prensa es de cilindros, pide los platos para mampostería, que se venden como accesorio, o una placa que cumpla.

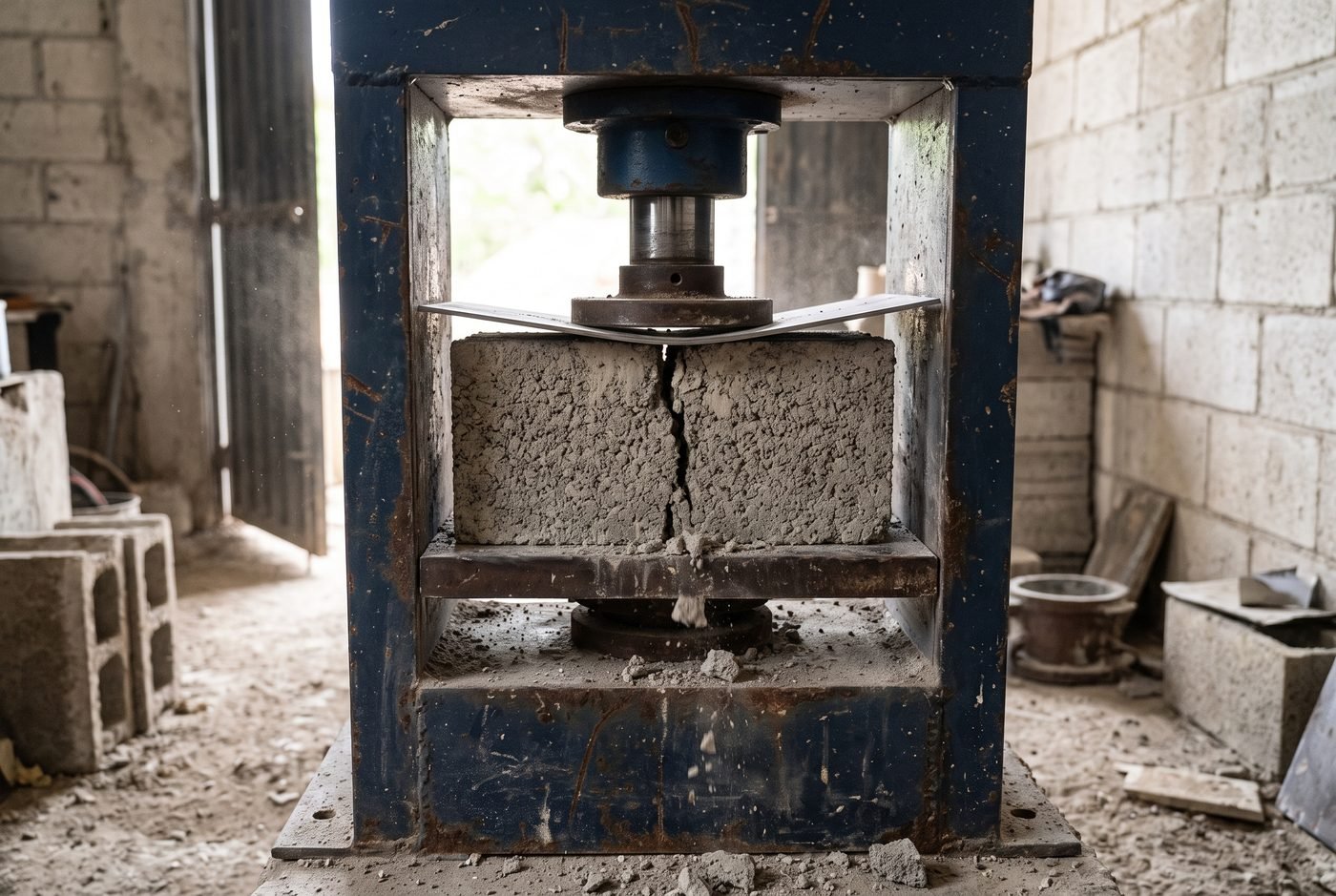

Bloque de concreto en una prensa de cilindros: encima del bloque, una placa de acero delgada visiblemente doblada bajo el plato redondo y pequeño de la máquina, y el bloque partido por el centro con una grieta vertical, porque la placa cargó el medio de la pieza más que sus extremos

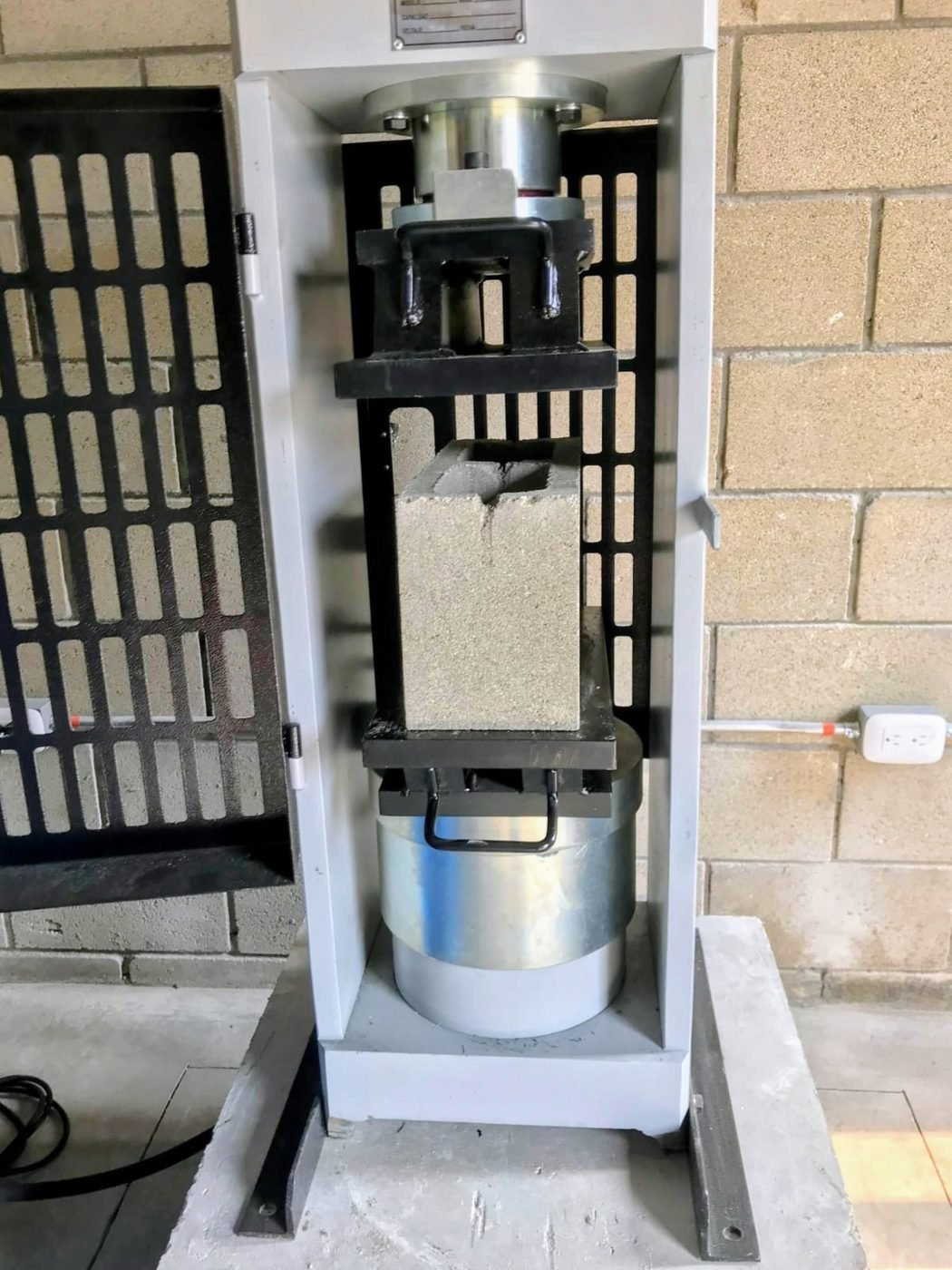

Máquina de ensayo de compresión con platos para mampostería: un bloque de concreto entre dos platos de acero gruesos y rectangulares que lo cubren por completo, arriba y abajo, con la rótula sobre el plato superior

La prensa se verifica, y la verificación se anota. La práctica de referencia es verificarla con patrones de fuerza al instalarla, después de moverla o repararla, y cada 12 meses, nunca más de 18; el error admitido es de 1 %. Los calibradores, una vez al año. Sin esa verificación, el número de tu prensa no vale ni para ti, porque no sabes si la deriva que ves es de tu mezcla o del aparato.

Y un último hábito, barato y muy útil: de vez en cuando, manda a un laboratorio externo piezas gemelas de las que rompiste en casa, del mismo lote y de la misma edad. Si los dos números caminan juntos, tu prensa y tu procedimiento están bien. Si se separan, ya sabes dónde buscar antes de que lo descubra un cliente.

6. Qué mandar a hacer fuera, y cada cuánto

Hay cuatro tipos de trabajo que conviene subcontratar.

El certificado del lote. Cuando una constructora, una obra pública o una licitación pide demostrar que el producto cumple, el informe tiene que venir de un laboratorio que ellos acepten, normalmente acreditado ante el organismo de tu país: el ONAC en Colombia, el Inmetro en Brasil, la ema en México, el INACAL en Perú. La frecuencia la pone el cliente. Tu prensa sirve para llegar a ese ensayo sabiendo ya el resultado.

La caracterización completa de un agregado nuevo. Las impurezas orgánicas de la arena, la densidad y absorción de cada agregado, el azul de metileno, que mide qué tan activa es la arcilla. La Asociación Brasileña de Cemento Portland lo dice para las impurezas orgánicas: no se ven a simple vista y exigen un laboratorio calificado. Son ensayos que se hacen con cada fuente nueva y luego una o dos veces al año, y el equipo que piden no se justificaría en planta.

Los ensayos especiales del producto. La contracción por secado del bloque estructural, la abrasión del adoquín y la resistencia a la intemperie, si la norma de tu país o tu cliente los piden. Se hacen al validar un producto o una mezcla nueva, no todos los días.

La verificación de tus equipos. La prensa, las balanzas y los calibradores, contra patrones trazables. Una vez al año, y la prensa además cada vez que se mueva o se repare.

¿Cuánto cuesta? Las universidades públicas publican sus tarifas, y dan una idea. En las de 2026 de dos universidades colombianas, el ensayo de compresión de un bloque figura entre 21.000 y 49.000 pesos colombianos (unos 7 a 15 dólares), el de absorción entre 38.000 y 57.000 (unos 12 a 18 dólares), y el equivalente de arena alrededor de 100.000 (unos 30 dólares), a la tasa de cambio de octubre de 2026. Ese precio no es el problema. El problema es el tiempo: llevar las piezas, esperar el turno del laboratorio y recibir el informe días después. Para un certificado no importa; para gobernar la producción, sí. Por eso la regla de este artículo: fuera lo que se hace pocas veces o tiene que valer ante otros; en casa lo que decide el turno.

7. La rutina: cada turno, cada semana, cada lote, cada año

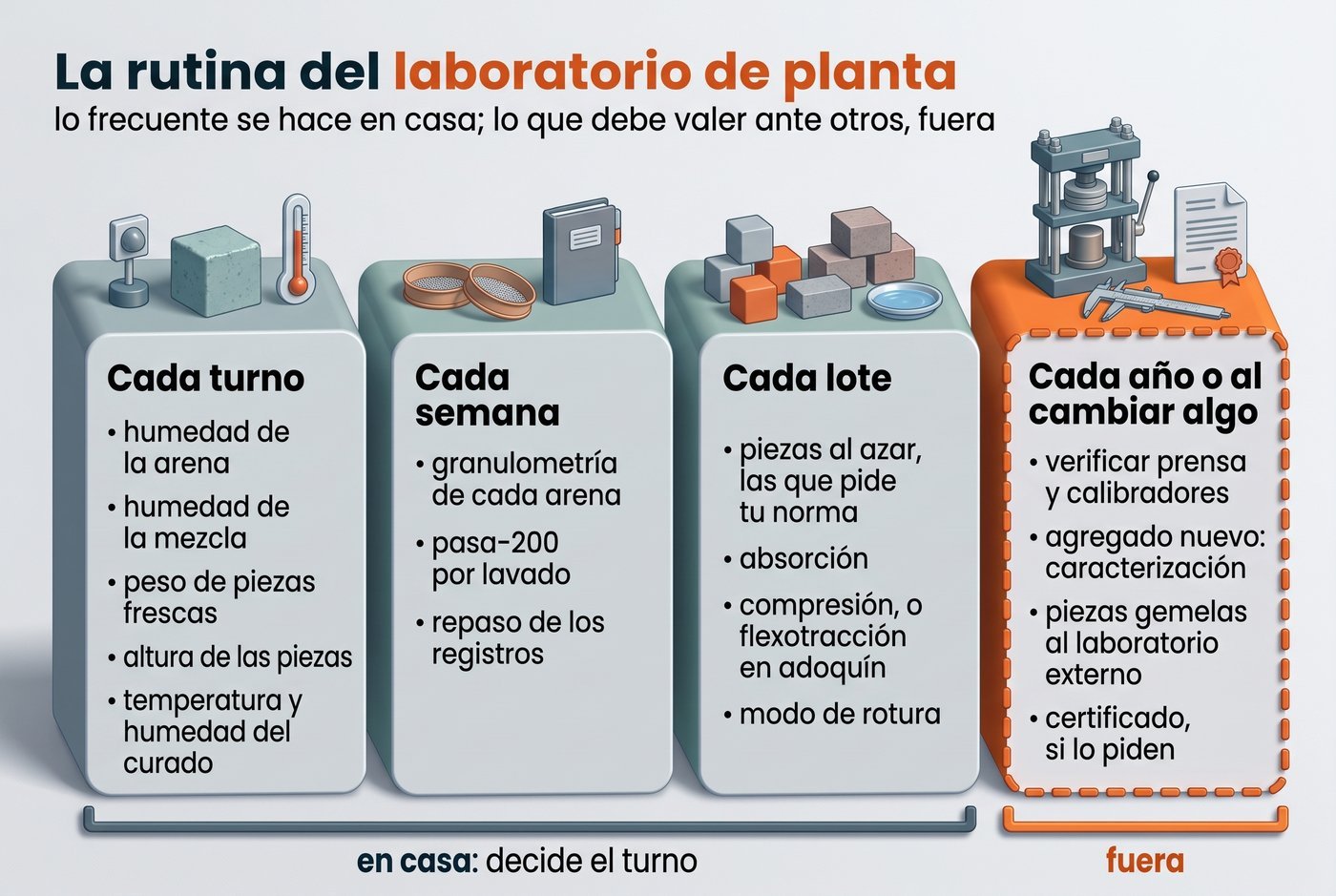

Calendario del laboratorio de planta en cuatro columnas. Cada turno: humedad de la arena y de la mezcla, peso de piezas frescas, altura de las piezas, temperatura y humedad del curado. Cada semana: granulometría y pasa-200 de cada arena, y repaso de los registros. Cada lote: absorción y compresión, con el número de piezas que fija la norma, o flexotracción en adoquín. Cada año o con cada cambio: verificación de prensa y calibradores, caracterización externa del agregado y piezas gemelas al laboratorio externo

Un laboratorio sin rutina escrita se usa cuando hay un problema, que es justo cuando ya es tarde. La rutina que sigue es un punto de partida para ajustar a tu planta.

Cada turno, el operario o el ayudante de laboratorio:

  1. Mide la humedad de la arena al arrancar, y otra vez si llueve, si cambia el frente del acopio o si llega un camión.
  2. Comprueba la humedad de la mezcla en las primeras amasadas y cuando la máquina «cambie»: piezas que se pegan al molde, que se desgranan o que salen de otro color.
  3. Pesa piezas recién desmoldadas a lo largo del turno, de cavidades distintas del molde, y las anota con la hora y la amasada.
  4. Mide la altura de varias piezas, sobre todo al empezar con un molde recién montado.
  5. Anota temperatura y humedad del curado.

Cada semana, el responsable de calidad:

  1. Hace granulometría y pasa-200 por lavado de cada arena en uso.
  2. Repasa los registros de la semana: ¿el peso de las piezas se movió?, ¿la humedad de la mezcla se fue de su rango?, ¿coincide con algún cambio de material?

Cada lote:

  1. Toma las piezas que pide la norma de tu país para el tamaño del lote, al azar y de distintas horas del turno, no las más bonitas.
  2. Rompe la mitad a compresión, o a flexotracción si es adoquín y tu norma lo pide así, a la edad que hayas fijado para decidir, y deja la otra mitad para absorción.
  3. Anota el modo de rotura junto al número. Una pieza que rompe raro te dice algo de la máquina o del ensayo que el número solo no dice.

Cada año, o con cada cambio importante:

  1. Verificación de la prensa y de los instrumentos.
  2. Caracterización externa de cada agregado, y siempre que cambies de cantera o de frente.
  3. Piezas gemelas al laboratorio externo, para comparar con tu prensa.

8. Un registro que sirva

El artículo de inteligencia artificial en planta cuenta qué datos de producción vale la pena tomar y por qué cada uno tiene que quedar atado a su amasada y a su día. Aquí van solo las cosas que el laboratorio añade a ese registro, y que casi nunca se anotan:

Técnico de laboratorio con gafas de seguridad y guantes midiendo la altura de un bloque de concreto hueco sobre una mesa de acero; a su lado, una balanza de plataforma, una tableta con la tabla de registro, un cuaderno y un flexómetro, y al fondo la prensa de ensayo

Un cuaderno de columnas fijas sirve. Una hoja de cálculo con una fila por ensayo sirve mejor, porque a los tres meses te deja dibujar la dispersión de tu resistencia y ver si se está cerrando o abriendo. El registro no es un trámite para el auditor: es la memoria de tu planta, y es lo que te va a permitir, algún día, bajar el cemento con respaldo y no por corazonada.

Y cuando la hoja de cálculo se quede corta, hay programas hechos para esto. Uno es Kembrio, un software para plantas de prefabricados en cuyo desarrollo participo: cada ensayo queda atado a su muestra y a su lote, con las medidas reales y la carga de falla de cada espécimen, como en esta pantalla con datos de demostración.

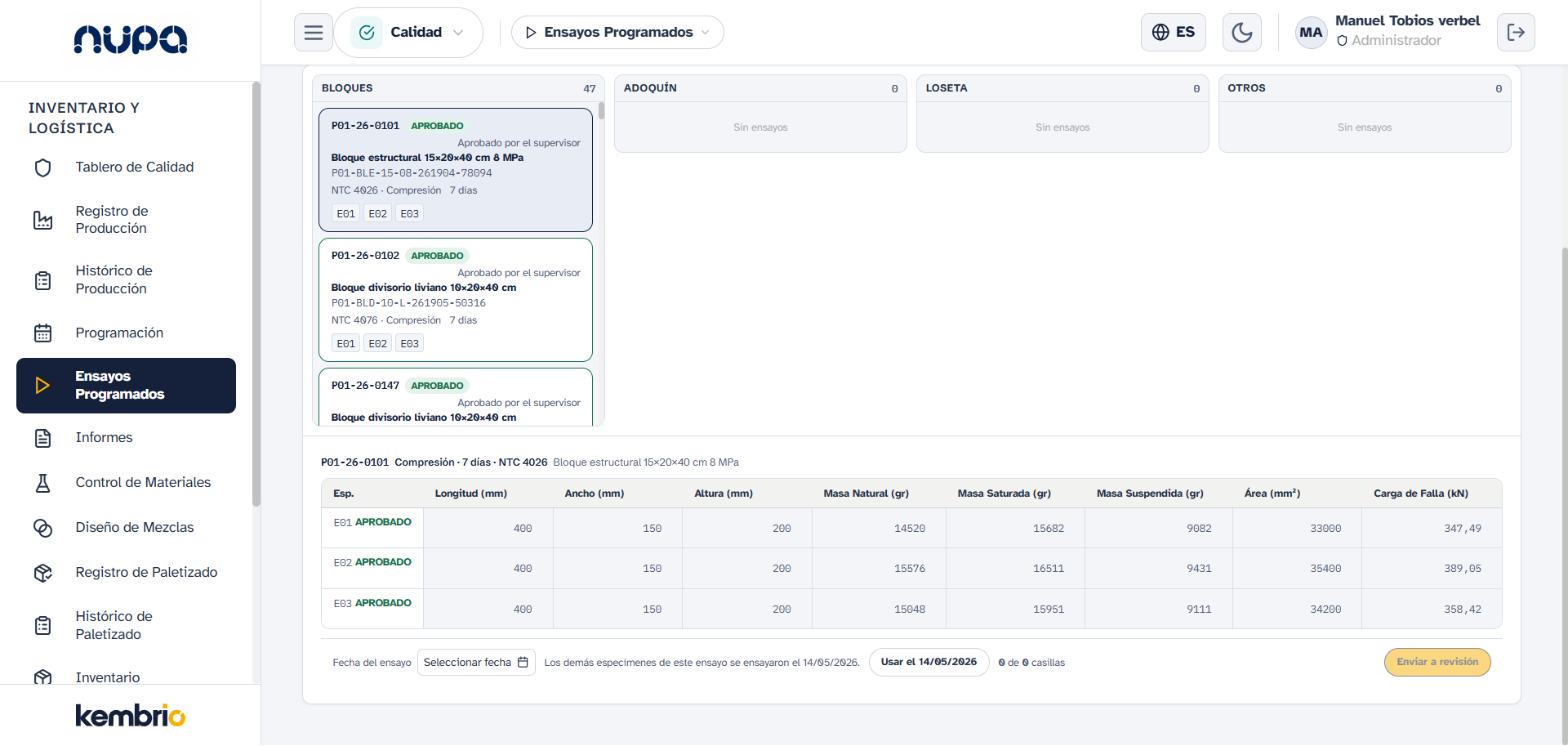

Pantalla de ensayos programados de Kembrio, con datos de demostración: a la izquierda el menú del módulo de calidad; arriba, las muestras de bloques agrupadas por producto, cada una con su lote, su norma y su edad; abajo, el registro de la muestra P01-26-0101, bloque estructural de 15 × 20 × 40 cm ensayado a 7 días, con la longitud, el ancho, la altura, las masas natural, saturada y sumergida, el área y la carga de falla de tres especímenes, todos aprobados

9. Qué hacer esta semana

  1. Haz el inventario de lo que ya tienes: balanzas, calibrador, algún horno o estufa, la pileta. Ubícalos en la escalera de la sección 4 y mira cuál es el primer peldaño incompleto. Ahí va la primera compra.
  2. Escribe la rutina de cada turno en una hoja y pégala junto a la máquina: humedad de la arena al arrancar, peso de piezas frescas a lo largo del turno, altura al montar molde. No cuesta nada y empieza a darte números desde mañana.
  3. Busca dos laboratorios externos cerca de tu planta y pide su lista de tarifas y sus plazos de entrega para compresión, absorción y equivalente de arena, y si están acreditados. Cuando tengas tu prensa, ese será el laboratorio de tus piezas gemelas; mientras no la tengas, el que te dé los números.

Un laboratorio mínimo no es un lujo de planta grande. Es lo que te permite saber hoy, y no la semana que viene, si lo que sale de la máquina es lo que vas a vender.
